Sanierung und Erweiterung(Fertiggestelltes Projekt)
Gemeinschaftsunterkunft Satower Straße 129/130, 18059 Rostock
Das Asylbewerberwohnheim in der Satower Straße 129/130 wird durch den Eigenbetrieb KOE Rostock saniert und erfährt eine Kapazitätserweiterung. Bereits 2013 wurde ein umfangreiches Gesamtkonzept für eine Sanierung erstellt. Mit Blick auf die aktuelle weltpolitische Lage und der damit einhergehenden Situation von Flüchtlingen wurde zudem beschlossen, eine zusätzliche Kapazitätserweiterung des Asylbewerberwohnheims zu realisieren.
Die Gesamtliegenschaft erstreckt sich über eine Fläche von ca. 27 000 m² und umfasst neben mehreren Wohn- auch Sozial- und Betriebshäuser mit einer derzeitigen Gesamtnutzfläche von etwa 5 760 m². Insgesamt bietet das Asylbewerberwohnheim im Bestand Platz für 287 Personen.
Aufgrund der Komplexität der Maßnahmen sowie der Aufrechterhaltung des Betriebes während der Sanierung wird die Ertüchtigung und Erweiterung des Asylbewerberwohnheims in mehreren Bauabschnitten bis 2016 ausgeführt.

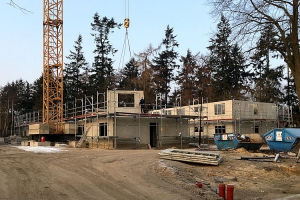

Anfang 2015 werden zunächst die nötigen Abbruchmaßnahmen auf dem Gelände umgesetzt, um eine Neuerschließung der Liegenschaft für Schmutz-, Regen- und Trinkwasser sowie Strom, Telefon und eine zentrale Satellitenanlage zu realisieren. Darüber hinaus werden die Gehwege und Straßen ertüchtigt und ein Lagerhaus auf dem Gelände neu errichtet. Zudem wird in der ersten Ausbaustufe eine Erweiterung des Wohnheims um zwei Häuser für 44 Personen realisiert.

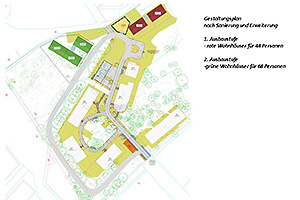

In einer zweiten Ausbaustufe werden drei weitere Wohnhäuser gebaut, die zusätzlich 68 Personen Unterkunft bieten werden. Das Asylbewerberwohnheim wird innerhalb dieser Ausbaustufen demnach um 112 Plätze erweitert und hat dann eine Gesamtkapazität für 399 Personen.

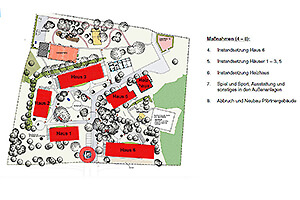

Im Weiteren werden alle übrigen Wohnhäuser ertüchtigt, das Pförtnergebäude wird neu errichtet und das Außengelände der Liegenschaft wird gestaltet.
Lage
Zahlen und Fakten
Bauzeit:
2015 bis 2017
Investitionsvolumen:
7,50 Mio. €
Planungsausführung:
aib BAUPLANUNG
Artikel zum Projekt

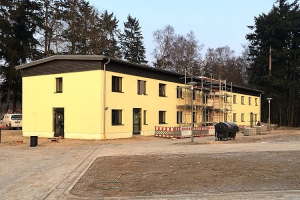

07.01.2016 Fertigstellung 1. Erweiterung für 44 Personen

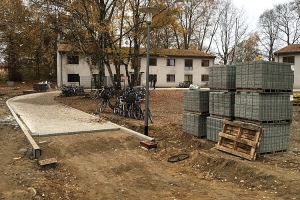

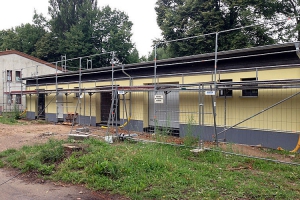

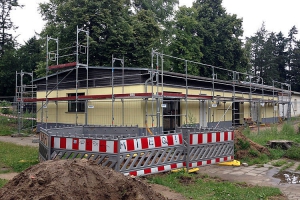

Die Arbeiten zur Erweiterung des Asylbewerberwohnheims gehen planmäßig gut voran. Bereits zum Ende des letzten Jahres konnten die Objekte zur Erweiterung der Wohnkapazitäten für 44 Personen an den Betreiberverein übergeben werden. Die Maßnahmen zur Neuerschließung für Wasser, Strom und Telekommunikation ...

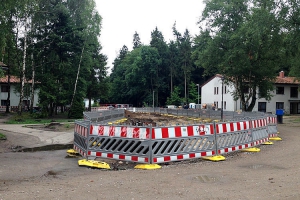

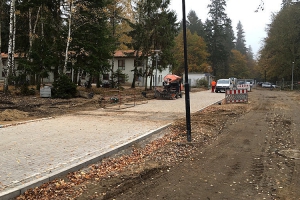

Die Arbeiten innerhalb des ersten Bauabschnittes zur Neuerschließung für Wasser, Strom und Telekommunikation des gesamten Asylbewerberwohnheims in der Satower-Straße gehen planmäßig gut voran.Die Arbeiten im Boden sind bereits beendet und die Straßen und Gehwege werden gepflastert.
Auch das ...

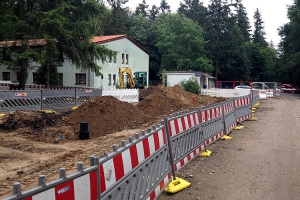

Die Arbeiten innerhalb des ersten Bauabschnittes zur Neuerschließung für Wasser, Strom und Telekommunikation des gesamten Asylbewerberwohnheims in der Satower-Straße gehen planmäßig gut voran.

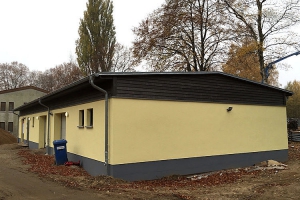

Auch das neue Lagergebäude steht bereits kurz vor seiner Vollendung.

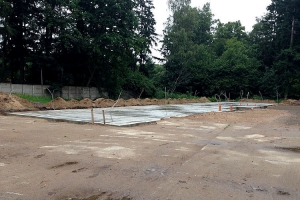

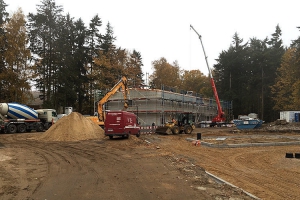

Im Rahmen einer ersten Kapazitätserweiterung für 44 Personen sind für diese Wohneinheiten bereits die Fundamente gegossen worden, so dass in den nächsten Wochen die Hochbauarbeiten umgesetzt werden können.
Die Arbeiten innerhalb des ersten Bauabschnittes zur Neuerschließung des gesamten Asylbewerberwohnheims in der Satower-Straße gehen planmäßig gut voran.

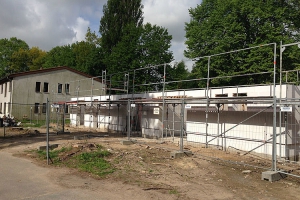

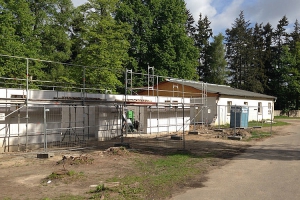

Nachdem in den letzten Wochen die Abrissarbeiten an den nicht sanierungsfähigen Bestandsgebäuden umgesetzt worden sind, ist die erste Hälfte des Rohbaus für das neue Lagergebäude mittlerweile gut zu erkennen und auch die Gestaltung der neuen Straßen und Wege auf dem Gelände hat begonnen.
18.03.2015 Abrissarbeiten zur Sanierung und Erweiterung des Asylbewerberwohnheims

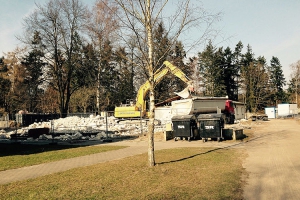

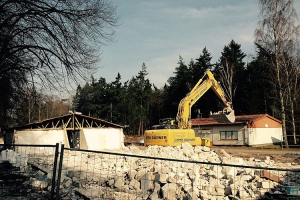

Zur Vorbereitung der Arbeiten im Asylbewerberwohnheim in der Satower Straße, insbesondere für die Neuerschließung von Wasser, Strom und Telefon, wurden bereits im Februar erste Bauvorbereitungsmaßnahmen und notwendige Baumfällarbeiten umgesetzt.
Seit Anfang März wurden die leerstehenden Baracken ...
Unsere Projekte werden unter anderem gefördert durch die Europäische Union und das Land Mecklenburg-Vorpommern.
Aktuelles
19. Nov
Ausgrabung bringt ältesten Töpferofen Rostocks ans Tageslicht
Die archäologische Untersuchung auf der Baustelle für das neue Volkstheater Rostock geht planmäßig voran. Zu Füßen des Hauses der Schifffahrt wurden ... ganzen Beitrag lesen
13. Nov
Neues vom Bauprojekt Theaterwerkstätten
Wir planen im neuen WarnowQuartier den Neubau der Theaterwerkstätten für das Volkstheater. Am 13. November 2024 fand dazu bei uns in der Ulmenstraße ... ganzen Beitrag lesen
6. Nov
Rathauserweiterung: Fortschritte beim Verbau und Funde aus dem Mittelalter
Der Rostocker Rathaus-Komplex wird durch den Eigenbetrieb KOE voraussichtlich bis 2027 um die Häuser C und D erweitert. Im November 2024 laufen Erdarbeiten ... ganzen Beitrag lesen
